全力奮戰“黃金期”,晝夜拼搏“搶汛前”——肇慶九市通用碼頭項目監理紀實
發布時間:2023-04-04 11:17:39肇慶港德慶港區九市作業區通用碼頭項目地處西江下游,工程規模建設5個3000t級通用碼頭泊位,另外有后方堆場5.2萬㎡,跨國道棧橋、皮帶廊道、還有堆場環保設施、綜合辦公樓等附屬工程。
本工程水上施工重要的制約因素是西江的汛期高水位,本段江水除九市鎮范圍的降雨徑流外,還有大量從上游流入西江的過境水,多年平均過境水量為2463.55億m3,為年平均徑流量的16.5倍,西江4~9月為汛期,徑流量約占全年徑流量80%以上。設計高水位達到+19.92m,預計5-6月水位達到最高點,屆時碼頭前沿水位抬升約16.32m。而碼頭全部為灌注樁基礎,所以這部分將全部處于水面以下。
陸域形成區域目前地面高程在+8.2m~+16.82m之間,所以屆時陸域水將無法正常排入江,而且江水倒灌將被淹沒當前陸域。

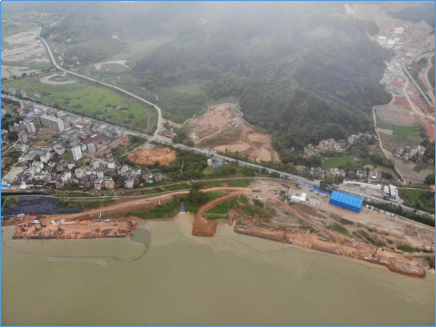

(肇慶市九市碼頭全景)
廣東省省防總發布通告西江于3月27日進入今年汛期,比平均年份提前半個月,所以留給我們的可施工時間被嚴重壓縮。
(不分晝夜履行監理職責)
正因為壓力大、挑戰不斷,所以才有人負重前行。監理團隊沒有退縮、沒有叫苦,為實現目標全身心投入到工作中去,24小時有人在崗,積極配合施工需要,做到現場施工不停工、不斷檔。

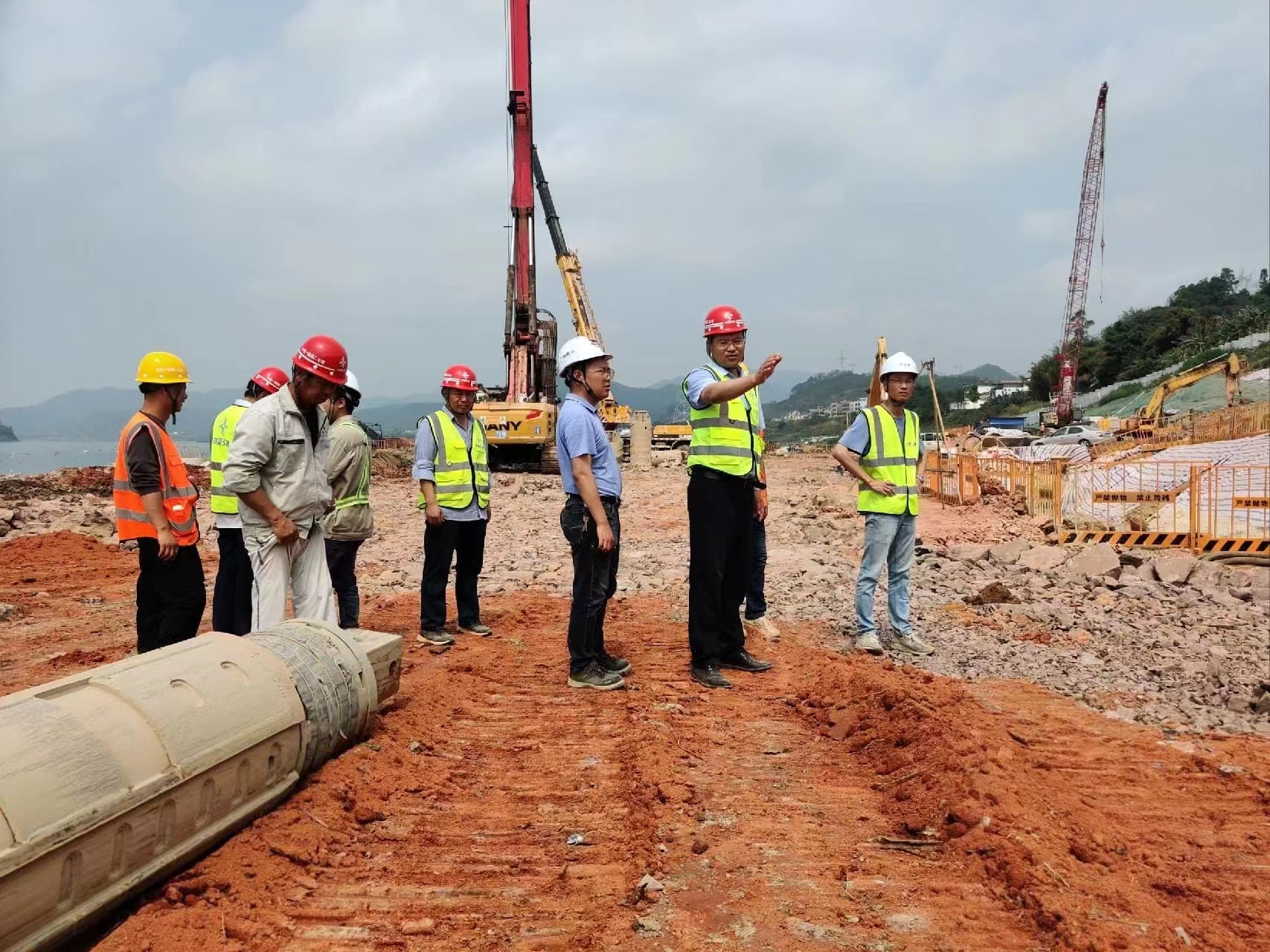

(監理部定期組織檢查實地工程進展情況)
為了確保目標的實現,監理人員現場實地檢查工程進展情況,收集實際進度數據,并與計劃進度進行對比分析,對出現進度偏差的施工,分析產生偏差的原因及影響,召開現場會議及周例會進行進度糾偏。
(定期組織召開會議針對性解決問題)
在搶工期的同時,安全工作也絕不松懈,堅守“安全否定一切”的原則,做好各項安全巡視檢查,及時排除安全隱患,做好汛前、汛中各項工作,并多次組織安全專項會議,落實“安全第一、常備不懈、預防為主、全力搶救”的方針。
不經歷風雨怎能見彩虹。雖然我們現在正處于“風雨”,但我們團隊堅信前方有“彩虹”。監理部將繼續秉持南華人精益求精的工匠精神,發揚南華不怕苦不怕累的優良作風,堅守“質量第一,安全為先”的原則,時刻堅守在施工一線,相信在各參建單位的努力下,汛期到來前完成節點目標,為總工期目標的實現埋下堅定的基石。
